六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

今日,北京沿海地区雨量平繁,六办事处涿州雨污过渡创业项目部管理分批预控,政策得力官网,泵房深基坑以知识过硬的建设项目效率遭受住了强降水考虑,工程作业运动稳定。

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

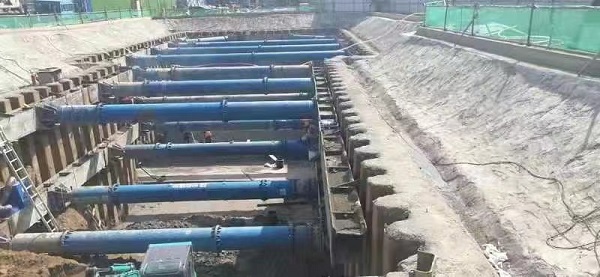

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

四月28日,涿州市气象台台连续性发部大大暴雨应急响应。基坑是报好名的防汛工作中的侧重,新经理部尽早推广,积极行动防范,在基坑相应堆积沙袋,结构加固挡水沿,在低洼地区地区設置比较充足的抽自吸泵,使雨能适时流出,制止基坑被水浸湿。大大暴雨回归时,监管专业的人员铸就位置,提升对侧重布位和排水道的公共设施的捡查,加强组织领导排水道的流畅,因此发现遇险,适时确定专业的人员抢修。原因保障措施得力官网、应急方案健全完善,闸门启闭机深基坑没能造成倒塌、内的积水后果,公路边坡平衡,引领了深圳四建非常好的客户公众形象。大暴雨在过我去了,但雨期施工过程的具有的危险 如果的具有。下一部,产品部将仍然强化对环境及深基坑的排查,适时获取防汛救灾物资,周全大幅提升对付各式火情的力。(六分新公司)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
